迪拜外地时间4月17日23时,,,,经由哈斯彦项目各参建单位的团结协作,,,,战胜大雾、大风及大雨等卑劣天气影响,,,,哈斯彦项目顺遂完成第二船煤卸煤事情,,,,并已所有转运至1号干煤棚,,,,为后续1号机组并网发电打下了坚实基础。。。

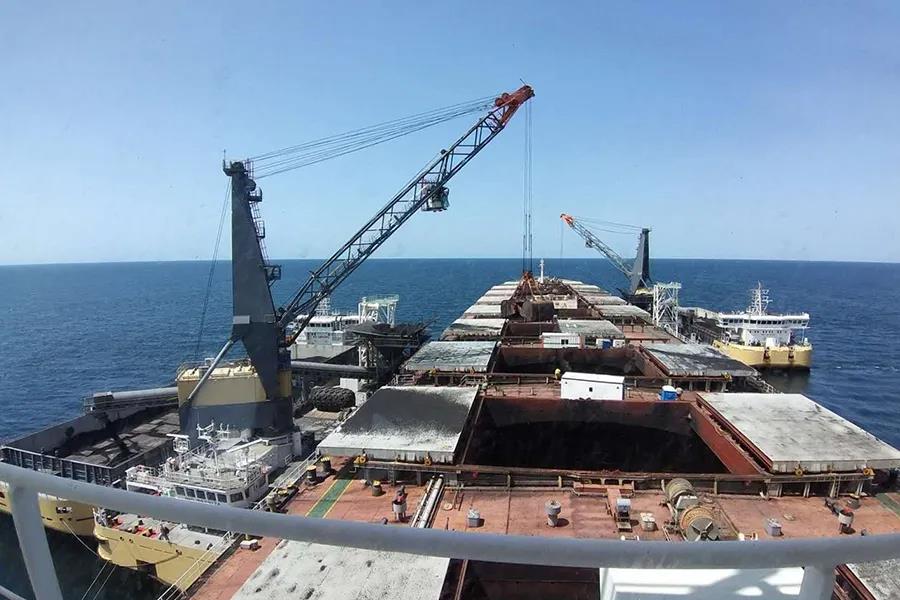

第二船煤总重量17万吨 ,,,,为第一船煤量的两倍。。。整个作业接纳全天24小时卸煤方法睁开,,,,以是此次卸煤事情不但是包管业主对燃料的需要,,,,更是对卸煤船、输煤系统、斗轮堆取料机等装备性能的又一次实战磨练。。。
哈斯彦项目团队始终将绿色环保理念融入在施工建设当中,,,,为最大限度保;;;;;;で樾,,,,镌汰卸煤历程中粉尘对情形的污染,,,,项目团队严酷遵守外地情形保;;;;;;ぶ绰衫,,,,严酷控制各环节作业,,,,在输煤栈桥接纳布袋吸尘、真空吸尘和干雾抑尘等装置高效除尘;;;;;;;在卸煤终端,,,,干煤棚也接纳全关闭式结构,,,,内设喷淋镌汰扬尘,,,,通过合理的透风系统和抑尘装置,,,,包管从输煤皮带至干煤棚铺煤的历程中,,,,对粉尘的抑制,,,,确保抵达迪拜环保要求。。。
春节以来,,,,面临突如其来的疫情,,,,哈斯彦项目团队攻坚克难,,,,一手抓疫情防控,,,,一手抓项目建设。。。面临“人力”和“物料”资源无法按妄想进场合带来的影响,,,,项目团队多措并举、集智聚力、斗志高昂,,,,一系列硬核步伐使得项目建设按下“快进键”,,,,跑出“加速率”,,,,相继实现了1号机组燃烧和吹管等重大节点,,,,现在正全力冲刺1号机组并网发电目的。。。相信,,,,在全体参建单位的配合起劲下,,,,我们一定能够早日迎来并网发电的胜利喜报,,,,顺遂完成央企强强联合,,,,共建“一带一起”的重点项目。。。
